In de afbouw wordt de verbouwde woning weer bewoonbaar: voorzetwanden en plafonds, stucwerk, dekvloer en vloerafwerking, tegelwerk, aftimmering en schilderwerk. De vuistregel voor de volgorde is nat werk vóór droog werk, en van boven naar beneden. Na het isoleren komt er één regel bij: de dampremmende, luchtdichte laag blijft heel, ook als u wanden afwerkt en dingen ophangt.

Stap 9 van 9 in Een woning renoveren · vorige stap: Installaties

Vooraf: wat het Bbl eist

Vergunning. Voor de technische bouwactiviteit is afbouw binnen de woning meestal vergunningvrij. Het Besluit bouwwerken leefomgeving (Bbl) zondert het gedeeltelijk vernieuwen of veranderen van een bouwwerk uit, zolang de draagconstructie, de indeling in (sub)brandcompartimenten en de isolatie van de gevel niet wijzigen (art. 2.27 lid 1 onder b). Stucwerk staat er apart in, net als na-isolatie van de gevel aan een bouwwerk zonder vloer met een verblijfsgebied hoger dan 13 m (art. 2.27 lid 2 onder c en d). Is de woning een monument en is ook het interieur beschermd, dan is voor een voorzetwand volgens Milieu Centraal een vergunning nodig. De ruimtelijke kant en de vergunningcheck staan in stap 1, Een verbouwing voorbereiden.

Niveau. Bij verbouw gelden de regels voor nieuwbouw, maar met het rechtens verkregen niveau: het niveau dat vlak vóór de verbouwing was toegestaan, nooit lager dan het niveau voor bestaande bouw en nooit hoger dan nieuwbouw hoeft (art. 5.4 lid 1 en art. 5.5). Isoleert u de gevel aan de binnenkant, dan is de warmteweerstand daarna ten minste 1,4 m²·K/W, of het rechtens verkregen niveau als dat hoger is (art. 5.20 leden 1 en 2). Is de renovatie ingrijpend (meer dan 25% van de bouwschil, integraal verbouwd), dan geldt voor het gerenoveerde deel de nieuwbouw-Rc (art. 5.20 lid 4). De uitwerking staat in Rc-waarde eisen bij renovatie.

Brand en rook aan het binnenoppervlak. Het Bbl eist van de kant van een constructieonderdeel die aan de binnenlucht grenst, zoals een wand of plafond, een brandklasse (hoe snel brand zich langs het oppervlak uitbreidt) en een rookklasse, beide bepaald volgens NEN-EN 13501-1 (art. 4.43). Voor een woning die niet in een woongebouw ligt, zoals een rijwoning (in het Bbl een “andere woonfunctie”), is dat buiten een extra beschermde vluchtroute brandklasse D en rookklasse s2 (tabel 4.42). Het niveau voor bestaande bouw komt voor zo’n woning op hetzelfde neer: brandklasse 4 en een rookdichtheid van ten hoogste 10 m⁻¹, waarvoor het Bbl D en s2 mag aanhouden (art. 3.31 met tabel 3.30, en art. 3.35). Omdat het rechtens verkregen niveau tussen die twee ligt, is D/s2 bij de afbouw van een rijwoning het niveau voor wand- en plafondafwerking. Voor de bovenzijde van een vloer of trap geldt een vloerklasse: Dfl, bij nieuwbouw met rookklasse s1fl (art. 4.45; voor bestaande bouw klasse T3 met een rookdichtheid van ten hoogste 10 m⁻¹, waarvoor Dfl en s2 mogen worden aangehouden, art. 3.33 lid 1 en 3.35). Op ten hoogste 5% van de oppervlakte per ruimte geldt de eis niet (art. 4.46 lid 1); voor de rookklasse is dat ten hoogste 10% per ruimte waardoor geen beschermde vluchtroute voert (art. 4.46 lid 2). Vraag bij plaatmateriaal, plafondpanelen, betimmering en vloerafwerking naar de brandklasse van het product.

Rookmelders. Een bestaande woning heeft op iedere bouwlaag met een verblijfsruimte, of met een besloten ruimte waardoor een vluchtroute voert tussen de uitgang van een verblijfsruimte en de uitgang van de woning, een rookmelder die voldoet aan EN 14604 (art. 3.117 lid 1). Volgens IPLO (infoblad over brandmeldinstallaties en rookmelders, versie september 2024) geldt dat sinds 1 juli 2022 voor alle bestaande woningen, ook op de begane grond. Rookmelders op batterijen volstaan, en voor bestaande bouw zijn er geen eisen aan plaatsing en doorkoppeling. Een zolder die niet als verblijfsruimte wordt gebruikt, hoeft geen rookmelder. De strengere regel, met melders in de vluchtroute die voldoen aan NEN 2555 en daarvolgens geplaatst zijn (art. 4.211), is de nieuwbouwregel. Voor een bestaande woning blijft art. 3.117 altijd de ondergrens. Legt u bij de verbouwing een geheel nieuwe installatie aan, dan verklaart het Bbl de nieuwbouwregels voor bouwwerkinstallaties van toepassing (art. 5.4 lid 3), en daar hoort art. 4.211 bij. Vraag bij twijfel de gemeente welke eis zij voor uw situatie aanhoudt. De Rijksoverheid adviseert de melder bij voorkeur in de hal aan het plafond te hangen, op minimaal 50 cm van een muur of hoek en 30 cm van een lamp.

Het werk in volgorde

Twee vuistregels bepalen de volgorde. Nat vóór droog: stucwerk, een dekvloer en tegelwerk brengen vocht in de woning en moeten droog zijn voordat u schildert of een vochtgevoelige vloer legt; de droogtijd staat bij het product. Van boven naar beneden: plafond, wanden, vloer, zodat stof en spatten niet op afgewerkt werk vallen.

  1. Wanden en plafonds (vakman, of zelf met kluservaring). Eerst het frame, eventueel met isolatie en de dampremmende laag, dan de gipsplaat. Milieu Centraal zet de stijlen van een voorzetwand hart-op-hart op 60 cm, omdat de meeste gips- en afwerkplaten zo breed zijn, en gebruikt in badkamer en toilet vochtbestendige groene gipsplaten. Komt er later iets zwaars aan de wand, zoals keukenkastjes, plaats dan op die hoogte extra regels en maak er een foto van met een rolmaat ernaast.
  2. Leidingen en inbouwdozen (vakman). Ze komen in de wand vóórdat de plaat dichtgaat. De installaties zelf horen bij stap 8; elektra laat u aan een vakman over.
  3. Stucwerk (vakman). Wanden en plafonds glad of in structuur.
  4. Dekvloer (vakman). Een dekvloer moet uitdrogen voordat de vloerafwerking erop komt.
  5. Tegelwerk (vakman of ervaren klusser). In badkamer en toilet maakt Milieu Centraal de naad tussen wand en vloer waterdicht met kimband en afdichtingspasta.
  6. Aftimmering (zelf). Dagkanten, kozijnen, binnendeuren, de trap.
  7. Schilderwerk (zelf). Op droog stucwerk en droge plaat.
  8. Vloerafwerking en plinten (zelf of vakman). Als laatste, zodat de vloer niet beschadigt.
  9. Rookmelders terug op hun plaats na het plafondwerk, en waar nodig erbij (zie Vooraf).

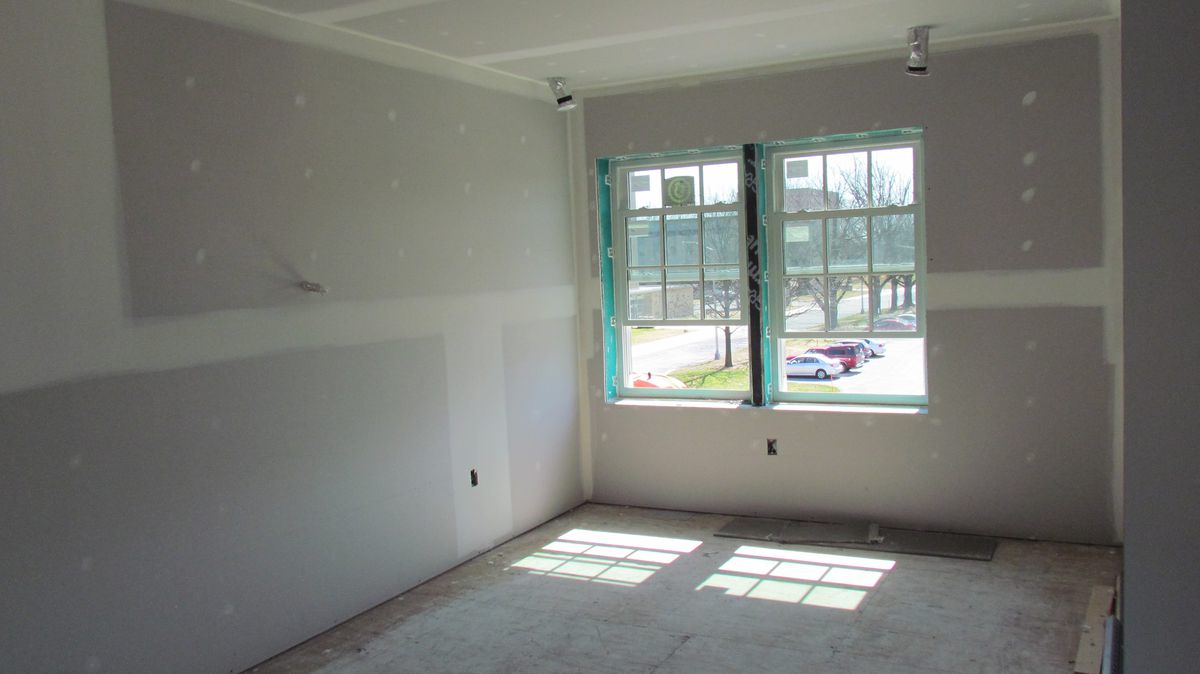

Kamer in afbouw: gipsplaat op wanden en plafond, met de naden en schroefgaten geplamuurd en nog niet geschilderd Foto: National Institute of Standards and Technology, publiek domein, via Wikimedia Commons

De grens tussen zelf en vakman: schilderen, aftimmeren en plinten zijn goed zelf te doen, en een voorzetwand ook als u ervaring hebt met klussen (Milieu Centraal). Stucwerk, een dekvloer en elektra laat u doorgaans aan een vakman over. Wilt u ISDE-subsidie voor isolatie, dan moet een bouw(installatie)bedrijf het isoleren doen: zelf isoleren mag dan niet (RVO).

Binnenafwerking na het isoleren

Bovenaanzicht van een buitenwand met voorzetwand: bestaande muur, isolatie tussen stijlen, dampremmende laag aan de warme kant, installatiezone met inbouwdoos, gipsplaat en afwerking

Wie de gevel aan de binnenkant isoleert, maakt de bestaande muur kouder. Op een koude muur ontstaat makkelijker condens, en daarom moet de opbouw zo zijn dat waterdamp op de juiste plek de constructie uit kan (Milieu Centraal). In de praktijk betekent dat een dampremmende laag aan de warme kant van de isolatie. Milieu Centraal brengt de folie in banen aan met minstens 10 cm overlap en plakt alle naden en de aansluitingen op vloer, plafond en zijmuren af: “Het voorkomt condens in de constructie.” Waar die condens ontstaat, leest u bij inwendige condensatie en dauwpunt. Een rekentoets op inwendige condensatie is ontwerppraktijk; het Bbl eist hem niet.

Let op lagen die al in de muur zitten. Latexverf, tegels en cement aan de binnenkant zijn dampremmend; kalk- en leemverf, kalk- en leemstuc en minerale verf laten vocht door. In sommige situaties moet een dampdichte laag eerst weg voordat er een voorzetwand kan komen (Milieu Centraal). Zie ook damp-open bouwen.

De dampremmende laag is meestal ook de luchtdichte laag. Elke schroef, plug of inbouwdoos die erdoorheen gaat, is een lek. Daarom wordt er vaak een installatiezone gemaakt: een ruimte tussen de folie en de gipsplaat waarin leidingen en dozen passen zonder de folie te raken. Hetzelfde geldt voor een plafond onder een dak dat van binnenuit is geïsoleerd (stap 6, Dak isoleren van binnenuit). De naden en kieren die in stap 7 zijn dichtgemaakt (Woning luchtdicht maken en ventileren) blijven alleen dicht als de afbouw ze niet weer opent; de achtergrond staat bij luchtdicht bouwen.

Waar het misgaat

  • Binnenisolatie op een gevulde spouw. Bij een spouw die al geïsoleerd is (stap 4, Spouwmuur isoleren), kan extra isolatie aan de binnenkant in sommige gevallen vochtproblemen geven (Milieu Centraal). Laat dat eerst beoordelen.
  • Houten balken in de buitenmuur. Isoleert u een muur waar balken in steken, dan wordt de balkkop kouder: een koudebrug waar condens het hout kan laten rotten. Milieu Centraal raadt dan een expert aan, tenzij de balken van binnenmuur naar binnenmuur lopen.
  • De folie doorboord. Een wandcontactdoos of een plank die door de dampremmende laag gaat, zonder installatiezone.
  • Aansluiting bij het kozijn. De folie van de voorzetwand en die van de dagkanten moeten elkaar overlappen, anders is de aansluiting niet luchtdicht (Milieu Centraal).
  • Vochtige ruimten. In badkamer en toilet raadt Milieu Centraal kant-en-klare PIR-platen af; daar komt een extra dampscherm tussen isolatie en afwerking, en groene gipsplaat.
  • Te vroeg afwerken op stuc of een dekvloer die nog niet droog is.
  • Brandklasse vergeten bij betimmering of plafondpanelen, of de rookmelder die na het plafondwerk niet terugkomt.

Kosten en subsidie

Milieu Centraal (pagina Buitenmuur isoleren met voorzetwand, laatst gewijzigd 14 oktober 2026) geeft voor een voorzetwand in een gemiddelde hoekwoning:

IsolatiewaardeZelf doenUitbestedenSubsidie bij uitbesteden
Rd 2€ 1.300€ 5.500geen
Rd 3,5€ 1.700€ 6.500€ 700

Bij circa 35 m² buitenmuur in de woonkamer bespaart een voorzetwand met Rd 3,5 volgens dezelfde pagina ongeveer 260 m³ gas per jaar, ongeveer € 360 bij een gasprijs van € 1,37/m³.

De ISDE-subsidie voor gevelisolatie (RVO, pagina gecontroleerd op 17 september 2026): isolatiemateriaal met Rd ≥ 3,5, minimaal 10 m², subsidie voor maximaal 170 m², € 20,25 per m² bij uitvoering in 2025 of later, plus € 6 per m² voor biobased materiaal op de meldcodelijst; de woning is gebouwd vóór 1 januari 2019. Voor het isoleren van binnenmuren en scheidingswanden is er geen subsidie. Het bedrag verdubbelt bij meer dan één isolatiemaatregel, of isolatie met een warmtepomp, zonneboiler of warmtenet, binnen 24 maanden.

Afronding: wat u na de renovatie bewaart

Met de afbouw is de reeks rond. Bewaar daarna:

  • De facturen voor de ISDE. U vraagt de subsidie aan binnen 24 maanden na de werkzaamheden, niet vooraf. RVO vraagt de meldcode van het materiaal, een factuur en betaalbewijs met de datum van installatie, het bedrag en de datum van betaling, en een foto waarop te zien is dat het werk op uw adres gebeurt. Laat de uitvoerder op de factuur het aantal m², de dikte, de isolatiewaarde en het type materiaal zetten.
  • De documentatie van de installaties. Plaatst of vernieuwt de installateur een technisch bouwsysteem zoals verwarming, warm tapwater of ventilatie, dan beoordeelt en documenteert hij de energieprestatie ervan en geeft die aan de eigenaar; bij een gedeeltelijke vernieuwing mag dat beperkt blijven tot de gewijzigde onderdelen (art. 5.21a).
  • Foto’s van wat achter de afwerking zit. Milieu Centraal raadt foto’s aan van alle stappen en van het isolatiemateriaal met de Rd-waarde, handig voor een energielabel of subsidie. Foto’s van leidingen en versterkingen voorkomen later een boorgat op de verkeerde plek.

Het hele overzicht staat in Een woning renoveren: het bouwproces in 9 stappen.

Begroten

Voor een begroting van deze stap trekt u per ruimte uit:

  • m² wand: voorzetwand of scheidingswand, gipsplaat, stucwerk, tegelwerk en schilderwerk, elk apart, met de openingen van ramen en deuren eraf;
  • m² plafond: plafondplaat, stucwerk en schilderwerk;
  • m² vloer: dekvloer en vloerafwerking;
  • m¹ plinten, aftimmering van kozijnen en dagkanten, en kitnaden;
  • stuks: binnendeuren, inbouwdozen, en rookmelders (minstens één per bouwlaag met een verblijfsruimte of een vluchtroute).

Voor aannemers die zulke hoeveelheden in een calculatie verwerken: Calcurabouw, van de uitgever van deze site, is bouwsoftware met calculatie, planning, inkoop en facturatie in één systeem.

Veelgestelde vragen

In welke volgorde gaat de afbouw?

Nat werk vóór droog werk, en van boven naar beneden: wanden en plafonds, stucwerk, dekvloer, tegelwerk, aftimmering, schilderwerk, en als laatste de vloerafwerking en de plinten.

Mag ik zelf een voorzetwand plaatsen?

Ja, als u ervaring hebt met klussen en de muur geschikt is; Milieu Centraal heeft er stappenplannen voor, voor isolatiewol en voor hardschuimplaten. Heeft de muur geen spouw, of steunen er houten balken op de buitenmuur, laat dan eerst een expert kijken (Milieu Centraal). Voor ISDE-subsidie moet het isoleren wel door een bedrijf gebeuren. Sommige gemeenten geven ook subsidie als u zelf isoleert (Milieu Centraal).

Moet ik bij een verbouwing extra rookmelders plaatsen?

Elke bestaande woning heeft een rookmelder op iedere bouwlaag met een verblijfsruimte of een vluchtroute (art. 3.117). Komt er door de verbouwing zo’n bouwlaag bij, bijvoorbeeld een zolder die een slaapkamer wordt, dan hoort daar een rookmelder.

Welke brandklasse moeten wand- en plafondplaten hebben?

In een rijwoning buiten een extra beschermde vluchtroute: brandklasse D met rookklasse s2 volgens NEN-EN 13501-1 (nieuwbouw: art. 4.43 met tabel 4.42; voor bestaande bouw komt art. 3.31 met 3.35 op hetzelfde neer, dus ook bij verbouw via art. 5.4 en 5.5). Vraag de leverancier naar de klasse van het product.
